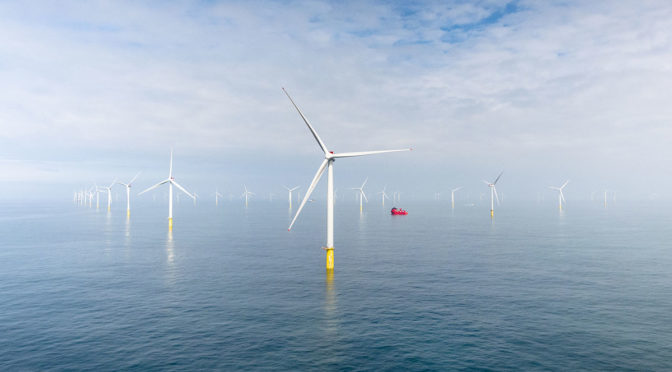

德國在波羅的海的385兆瓦Arkona海上風電場的建設已經以創紀錄的速度完成:工人需要不到三個月的時間來建造60臺風力渦輪機。
“E.ON與挪威能源公司Equinor的聯合項目在創紀錄的時間內完成了風力渦輪機的安裝,并在很大程度上完成。第60臺和最后一臺渦輪機安裝在德國波羅的海,“E.ON的新聞稿說。
60個6兆瓦風力渦輪機的建設時間僅為3個月,包括裝載,天氣停工和技術維護,比以往任何時候都快。作為負責Arkona建設和運營的公司,E.ON正在制定新的行業標準。
“E.ON和Equinor值得高度認可。在不到三個月的時間內在地基上建造60臺渦輪機是全球有史以來最快的裝置,“海洋基金會名譽主席JörgKuhbier表示祝賀。
“我祝賀運營商快速完成風電場。位于呂根島Mukran港口的優質海上基礎設施為此做出了貢獻。Arkona海上風電場為德國及其他地區的海上風電業務奠定了基準,“Mecklenburg-Western Pomerania的能源,基礎設施和數字化部長Christian Pegel強調說。
Holon Matthiesen,項目總監E.ON Climate&Renewables:“Arkona項目已經安全,高效地完成了風力渦輪機的安裝。我們為這一記錄感到自豪。這是與我們的合作伙伴西門子Gamesa,A2Sea和Port Mukran的良好團隊合作的結果。“
自2018年9月起,Arkona風電場一直在生產可再生能源。海上風電場的建設將在未來幾個月內完成。Arkona計劃于2019年全面投入運營。
Arkona項目位于呂根島東北35公里處。風電場的容量為385兆瓦,理論上可以為大約40萬戶家庭提供可再生能源。投資額達12億歐元。與傳統發電相比,Arkona每年可節省高達120萬噸的二氧化碳。已安裝60臺西門子6兆瓦級渦輪機。Arkona是E.ON與挪威能源公司Equinor的合資企業。
