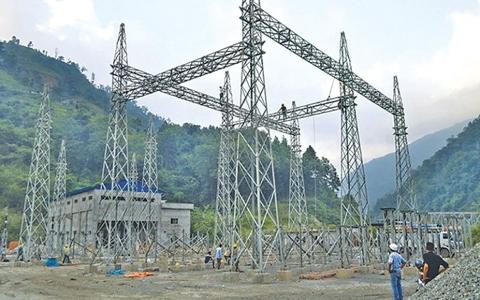

設施將允許從印度進口更大量的能源
2018年8月19日 - 尼泊爾電力局(NEA),國有電力公司已完成對Dhalkebar變電站的收費,使其能夠在下一個旱季通過Dhalkebar-Muzaffarpur跨境輸電線路從印度進口更多電力。根據NEA總經理Kulman Ghising的說法,電力公司從周一開始停止從跨境線路輸入電力四天,并在周四晚完成充電。
盡管電力公司在7月份完成了變電站的建設,但由于在充電前必須停止從印度進口電力,因此需要一些時間來為變電站充電。東部地區的220 / 132kV變電站將幫助NEA增加從Dhalkebar-Muzaffarpur電力線的電力輸入,從目前的160MW電力增加到310MW。在變電站投入運行之前,電力公司正在使用印度的租用變壓器進口電力。
目前,電力公司通過Dhalkebar-Muzaffarpur電力線輸入約100MW的電力。然而,在干旱季節,國內水電項目的發電量隨著發電廠所在河流水位的下降而下降,進口量將會增加。
“當我們的生產不能滿足國內需求時,我們已準備好從印度進口更大量的電力基礎設施,”NEA發言人Prabal Adhikari表示。
一旦有剩余能源,該變電站也將有助于向印度出口電力。據NEA稱,預計本財政年度內將有超過750MW的電力加入國家電網,尼泊爾將很快能夠在雨季開始出口電力,當時水電站開始以裝機容量發電。
“變電站對于將456MW Upper Tamakosi水電項目產生的電力撤離到印度至關重要,”Adhikari說。
國家能源局花了四年多的時間和兩個承包商來完成變電站的建設。電力公司最初聘請了中國電網國際經濟貿易公司,這是一家中國公司,將于2014年6月建設變電站。
根據NEA與中國公司簽訂的協議,該變電站應該在2015年9月之前啟動并運行。但是,承包商故意拖延導致截止日期第三次延長至2017年5月31日。之后截止日期過后,國家能源局解雇了中國承包商并聘請了印度承包商Telmos Electronic來完成其余5%的工作。印度承包商于2018年7月完成了變電站的建設。
